我項目部目前主要承接工程一乾清路北延(吳歌路-楚風路)排水工程、空港園區搖號工程、航空產業片區棚戶區改造橫溪吳麒路以東、橫祿路以南地塊安置房項目、馬高路秦淮段建設工程。

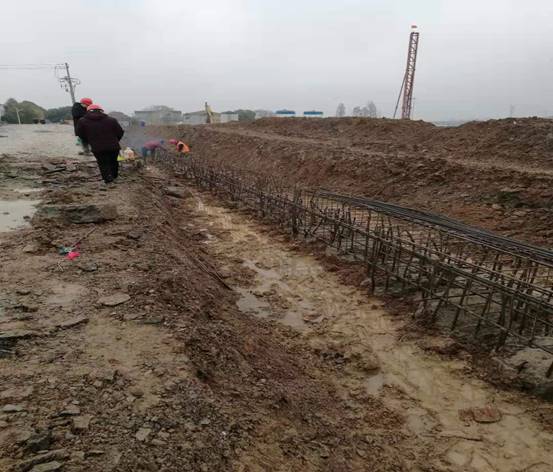

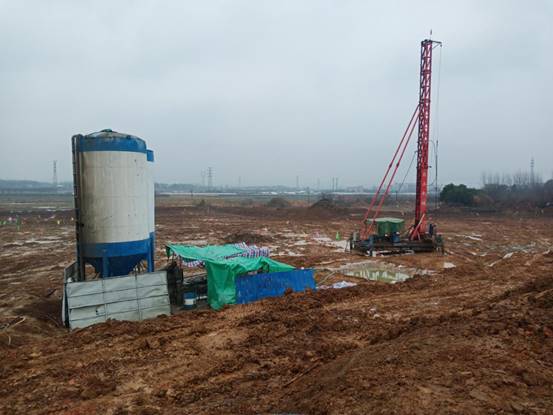

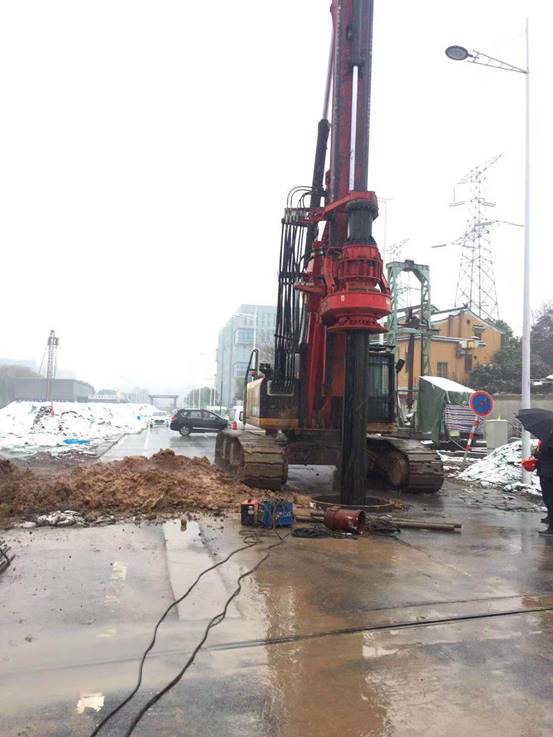

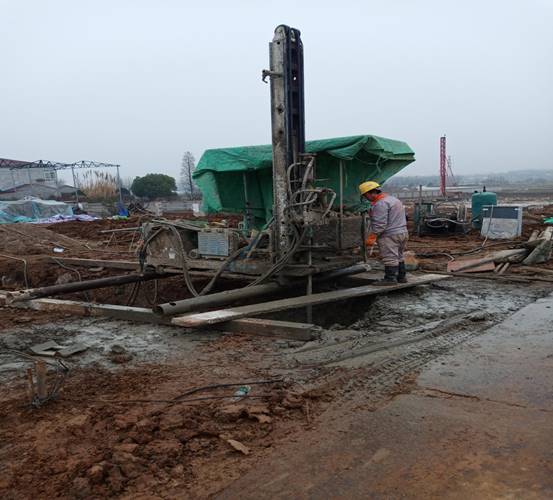

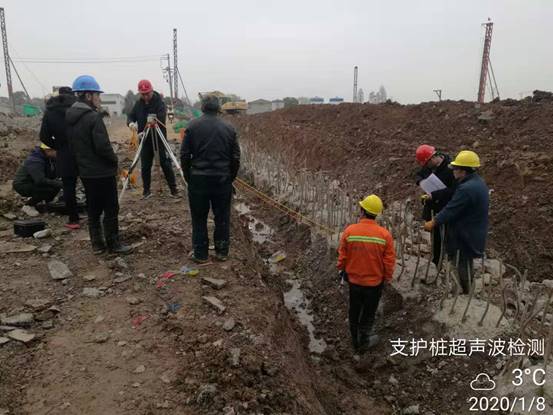

乾清路北延排水工程除最后兩座沉井因征地問題未完成外其余工程量已全部完成??崭哿阈菗u號工程目前正在進行2019年空港園區管網排查工程、2019年空港豐盛產業園雨污混接管網改造工程的預結算上報工作,只要工程已基本完成。空港園區掃雪工程按業主要求已準備好機械人員隨時待命。航空產業片區棚戶區改造橫溪吳麒路以東、橫祿路以南地塊安置房項目已完成錨桿樁240根,約占總工程量的40%,高壓旋噴樁及支護樁冠梁也正在進行施工,預計年前錨桿樁可完成50%,剩余部分為征地或地址原因暫時無法施工,高壓旋噴樁和支護樁冠梁預計年前可完成。馬高路橋樁總計20根,年前已完成6根,箱涵因總包土方暫未開挖所以暫未施工。
