我項目部目前主要承接工程為南京市江寧區秣陵新市鎮(林坪橋、泉巷橋、石坊橋)工程、空港樞紐經濟區勝利河至西京溝補水管工程、凌霄路市政工程、國華路市政工程、羲和路市政工程、云龍路污水管道接駁工程、科學園管網普查工程及防汛工程。

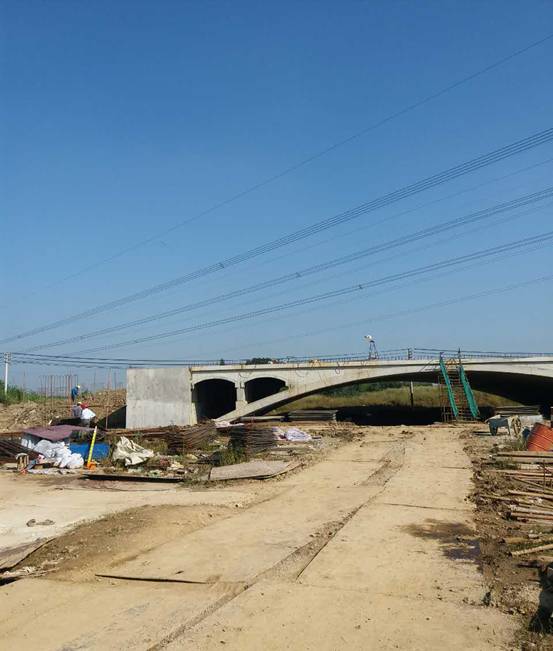

目前橋梁工程進展:林坪橋本月完成拱柱底梁、拱柱、拱柱頂梁、現澆橋面板、預制橋臺蓋板、預制人行道板、掛板,預計下月完成擋土墻、橋面鋪裝、人行道梁、綠化帶梁、人行道板安裝、橋面防水。泉巷橋本月完成拱柱底梁、拱柱、拱柱頂梁、現澆橋面板、預制橋臺蓋板、頂梁、撐梁、立柱、掛板,預計下月完成擋土墻、橋面鋪裝、人行道梁、綠化帶梁、后澆帶、預制人行道板、人行道板安裝、橋面防水??崭蹣屑~經濟區勝利河至西京溝補水管工程沉井已完,埋管段及拉管段已全部完成,頂管設備已進場,由于目前陰雨連綿導致頂管作業目前無法開始,我部計劃下周頂管工作及設備安裝全部完成。凌霄路市政工程、國華路市政工程、羲和路市政工程總計逆做井25座,已完19座,凌霄路因地鐵公司因素剩余2座井暫未開工,羲和路因天氣及總包工作進度等因素剩余4座暫未開工。云龍路污水管道接駁工程前期資料及現場測量放線均已確認,由于合同問題目前為進場施工。科學園管網普查工程也穩步進行。
我部目前所接工程較為零散且分布較遠,但在項目部積極領導解決下我部定能完成公司所交代的各項任務。為華彤的美好明。
