本月本項目部主要工作內容如下:
1、 華僑城官窯山北路頂管工程
華僑城官窯山北路頂管工程本月完成了W11-W2 泥水段頂管70米;W4-W5巖石段頂管72米;W16逆作井井壁及內襯墻第二節。 目前巖石段頂進速度較慢,整體工期較為滯后,項目部會同特種項目部商討后增加了一套泥水機頂施工班組,以加快整體進度的推進速度,本項目預計于11月底完工。

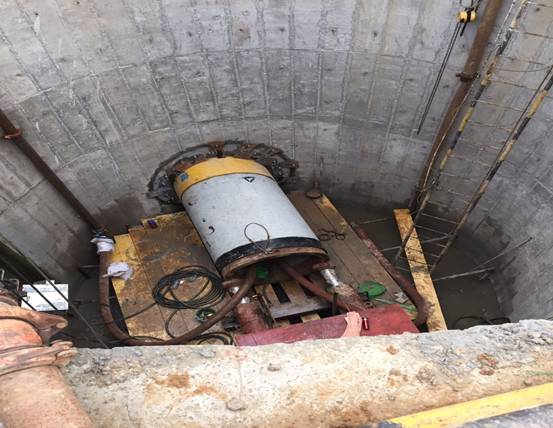

W12-W11泥水段頂管

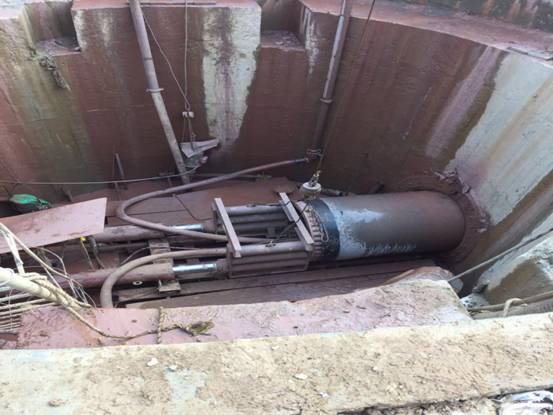

W4-W3巖石段頂進
2、 棲霞街道排水達標區整治項目工程
本工程施工范圍內含污水頂管西起W9接收井,東至W23接收井,全長943m,除W9-W10頂管段采用D800 Q235B,鋼管其余頂管段采用D800 F-B型鋼套環橡膠圈防水接口鋼筋砼管(國標Ⅲ級管)。各類工作井、接收井共計15座,均為鋼筋混凝土結構,設計要求采用排水下沉法。 目前我部完成了項目部搭建、鋼筋場地圍擋、現場控制點加密、井位測量放線、方案編寫等前期準備工作。

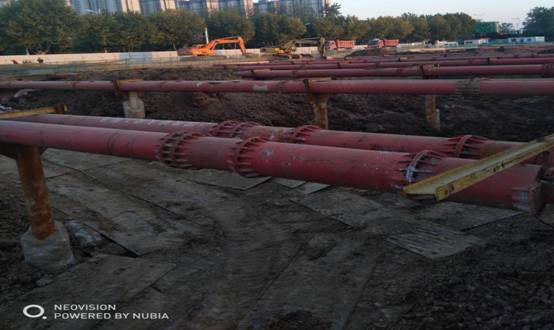

鋼筋場地圍擋搭設

臨時項目部搭設
3、創智科技園工業配套二期建設項目
創智科技園工業配套二期建設項目,工程樁、支護樁、深層攪拌樁、鋼支撐、圈梁全部完成,工程樁樁頭破除完成145根,因基坑土方開挖只完成2/3,因此樁間掛網噴漿剩余480㎡,目前局部樁間掛網噴漿已具備施工條件,正準備噴漿材料進行噴漿準備。鋼支撐正進行聯系桿加固、鋼支撐加壓。

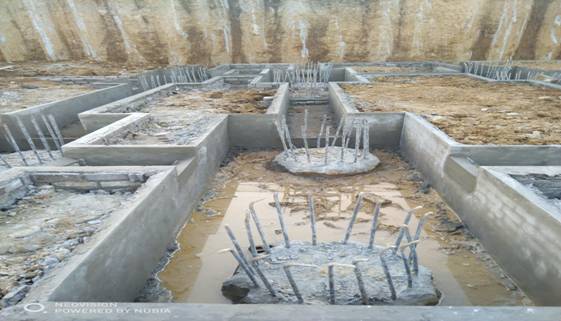

破除樁頭

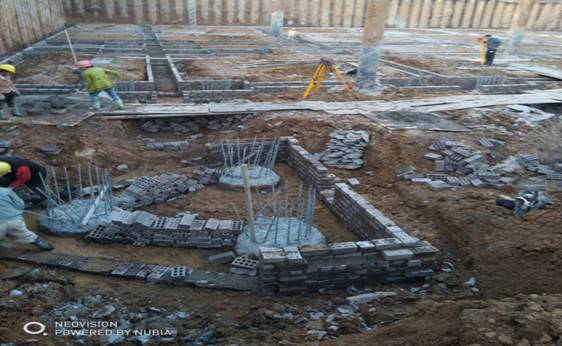

破除樁頭

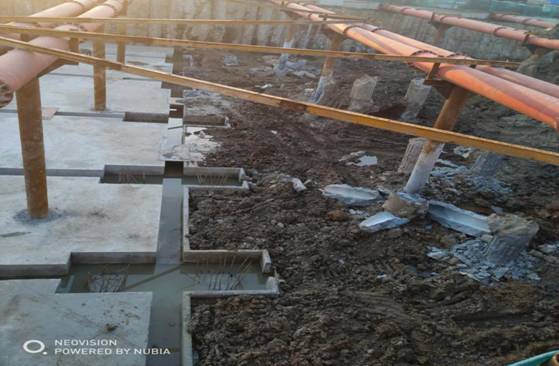

鋼支撐聯系桿加固
鋼支撐聯系桿加固
