一、江寧2018G03租賃房項目樁基工程位于江寧區學十四路以西、博觀路以北,規劃總用地面積63076.51㎡,本次開工建設的是10#及13#樓,共計d600工程樁136根,總有效樁長約2900米,截止目前共計完成樁基77根,因秋冬季節環境管控等原因,現工地進度較慢,預計2019年1月底前完成全部兩棟樓的樁基施工。
二、丁家莊溝河道整治項目工程
丁家莊溝物流中心段河道整治工程,目前剩余36米河道未開挖完成,此段河道基礎位于原老河道上,需要調排及清淤,然后拋塊石對基礎進行處理,因現在處于二級環境管控,且近日連綿陰雨,因此施工進度較以往有所減緩。項目部計劃1月25日前完成河道主體工程。12月份本工程完成河道拉森鋼板樁支護76米,河道溝槽開挖45米,完成45米河道擋墻澆筑,該段河道累計完成60米。目前正在進行45米河道底板及擋墻鋼筋綁扎,準備進行底板混凝土澆筑。

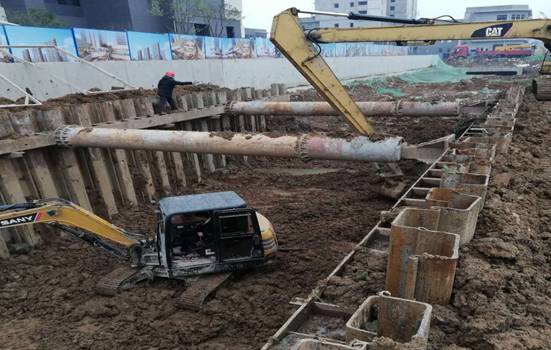

河道墊層澆筑

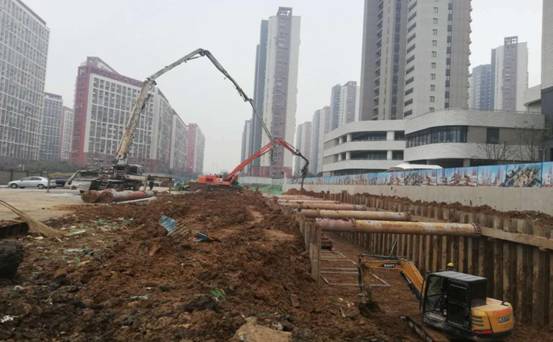

河道側墻澆筑

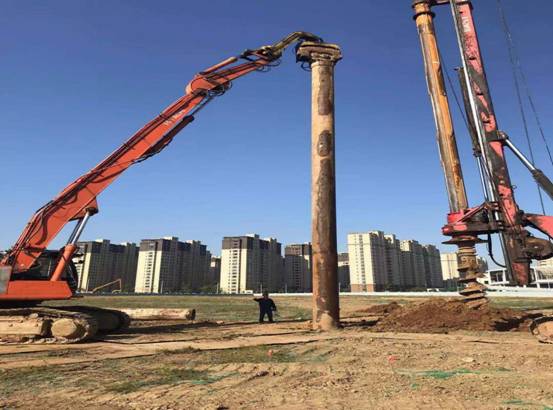

拉森鋼板樁拔除

現場土方覆蓋

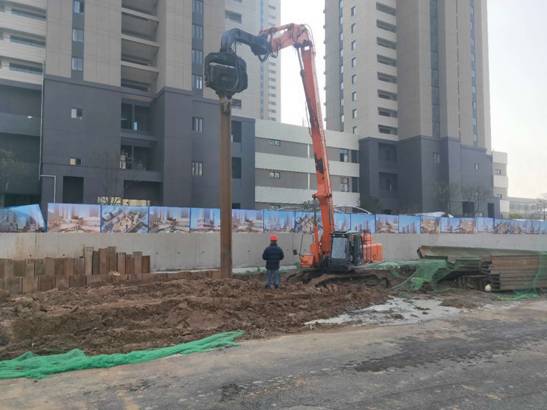

拉森鋼板樁施打
