一、齊武路中小學周邊污水管網工程
齊武路中小學周邊污水管網工程位于江寧科學園平和路,我方承擔d600頂管施工任務694米(包含矩形逆作井13座),合同工期80天,因建設單位要求工期提前,現工期縮短為60天。目前我方已完成W4-W13共10座逆作法井施工,完成W4-W13的D600頂管施工約530米,剩余W1/W2/W3/ 逆作法井3座,剩余頂管施工月150米,此三座逆作井及對應頂管施工需等總包方旋噴樁施工完成后進行。

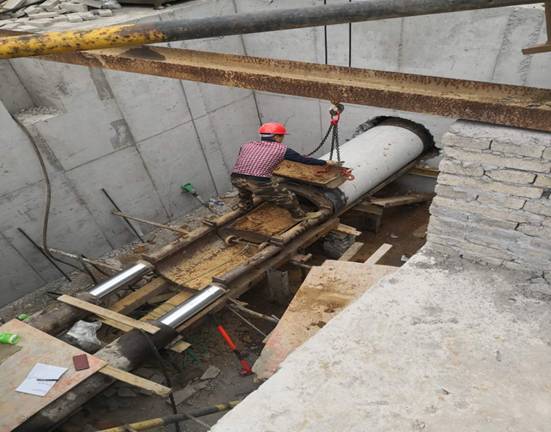

平和路d600頂管施工
二、科學園兩部委河道應急巡查及園區防汛工作

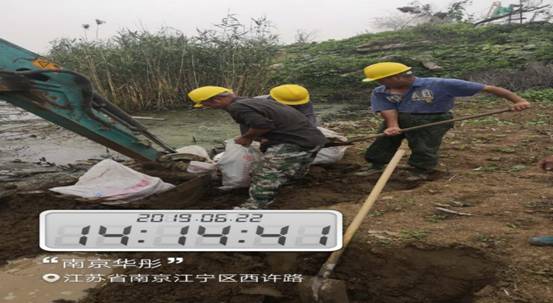

六月份我部參與了緯十路、勝利河、淳溪河、解溪河河道整治巡查工作、進行了方前大溝河道清淤工作,進行了西溝雨水排水管重接施工,秦淮河灌溉閘門清淤等大小項目,以及竹山南路至吉印大道應急防汛工作。項目部全體人員克服人少、點多等外部困難,節假日加班加點,完成了園區領導交付的相關工作。

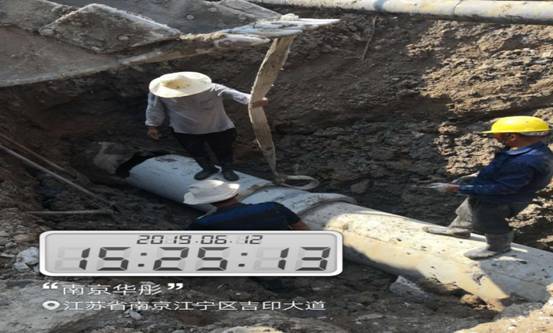

西溝雨水管重排
解溪河巡查
園區道路應急防汛
秦淮河灌溉閘門清淤
三、馬鞍山污水處理廠基坑支護工程
本工程主要包括SMW工法樁204幅,型鋼406根,平均樁長22米,共計8864米,目前三軸樁基已組裝完成,5月30日開鉆;高壓旋噴樁2455根,有效樁長共計7365米,目前已完成全部完成;工法樁和高壓旋噴樁安排兩班人24小時不間斷施工,確保工程按期完成。

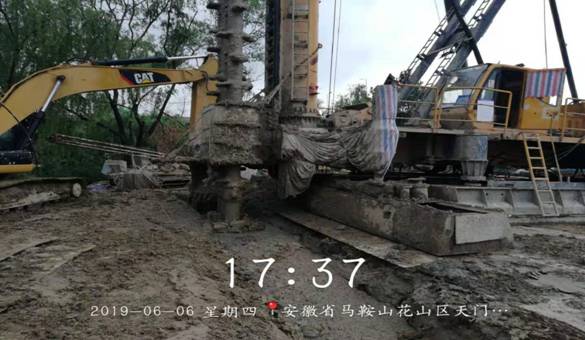

三軸攪拌樁施工

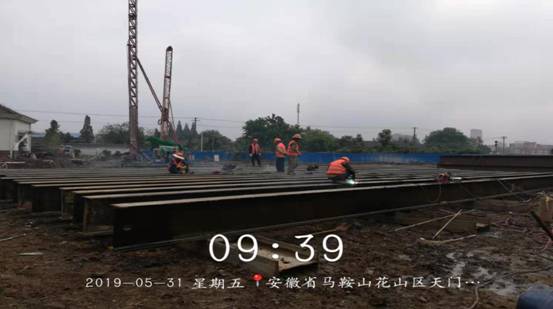

型鋼加工焊接
圈梁施工

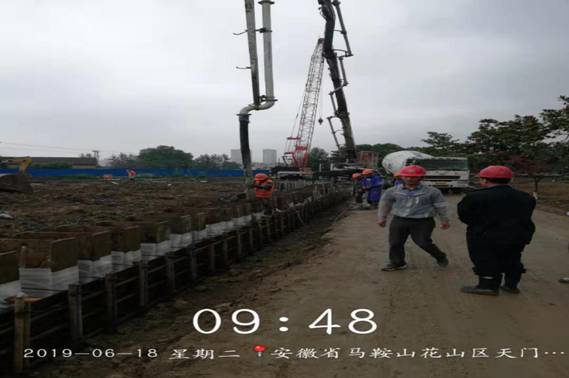

鋼支撐吊裝
