一、楊橋污水提升泵站出水壓力管道改造工程
楊橋污水提升泵站出水壓力管道改造工程我方主要施工內容為過竹山路及吉印大道的污水沉井5座、D1220頂管(鋼管)411m、D800頂管(砼管)96m。十月份我部完成了1#工作井、5#工作井下沉封底及底板混凝土澆筑,完成了全部d800混凝土管頂管約90米。目前2#沉井正在進行第一層模板加固工作,預計下月15日前完成下沉封底施工。
目前4#井--3#井d1200鋼管頂管正在進行安裝準備工作。

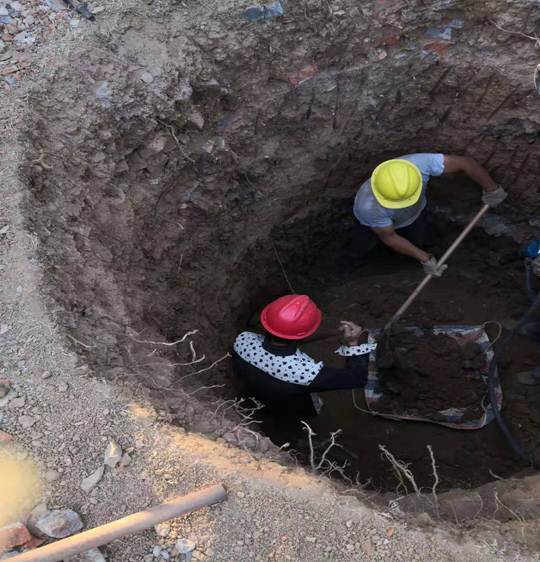

D800頂管接收井(人工挖孔)
二、園區兩部委污水整治工程

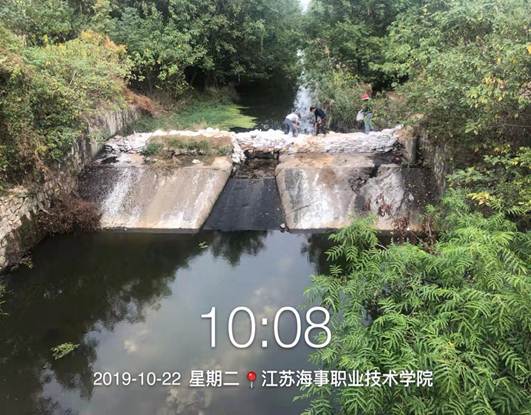

本月本項目部繼續保質保量完成園區領導交付的各項兩部委污水整治零星施工,完成拆壩、搭壩、值班巡查、抽水等各項施工任務數十次。
