一、溧水梧桐里安置房:
1、支護樁:樁徑800mm,樁長約12.5m,總計761根,約9512.5m;
工程樁:樁徑600mm,平均樁長15m,總計442根,約6630m;
雙軸深攪樁:樁徑700mm,平均樁長7m,總計958根,約6700m。
2、截止6月30日:
?、胖ёo(hù)樁完成725根;⑵工程樁完成227根;⑶雙軸深攪樁完成400根:

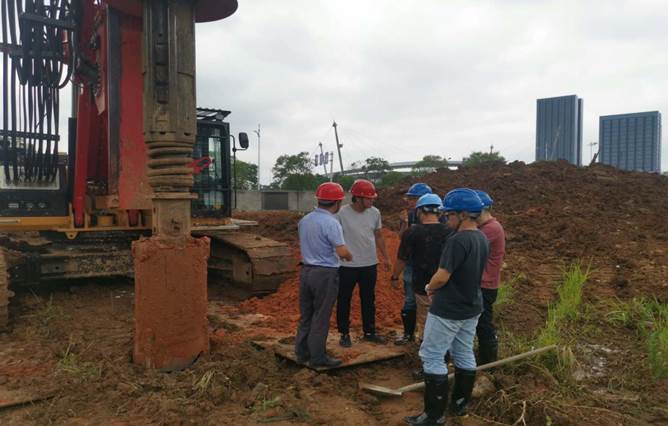

支護樁施工班前教育

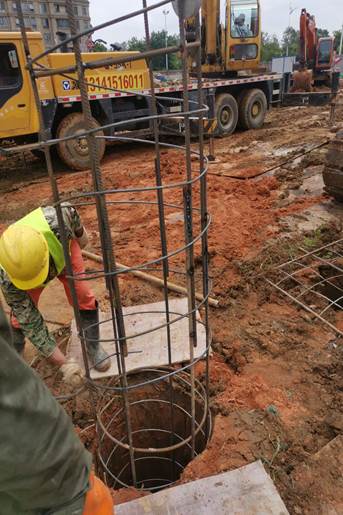

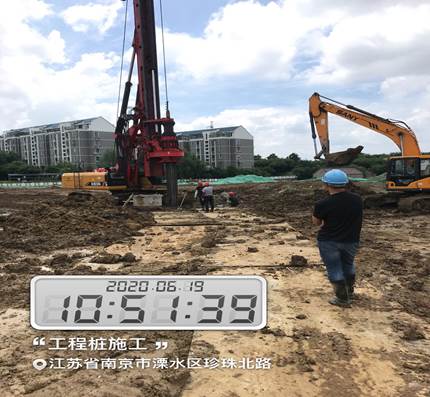

工程樁施工

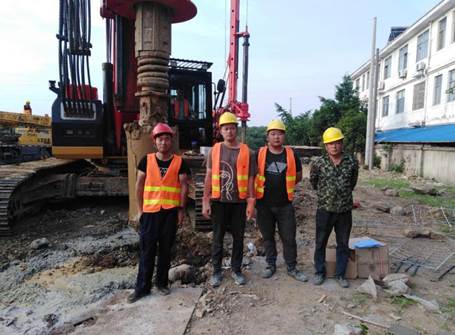

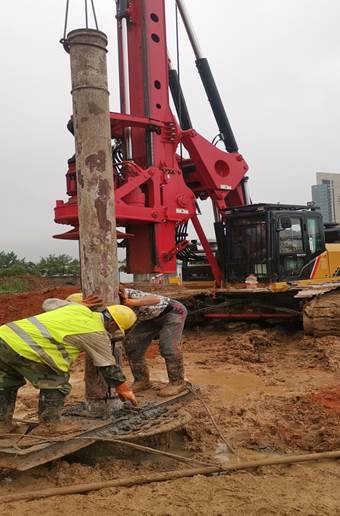

工程樁班前安全教育 雙軸深攪施工
二、句容經濟開發區安置房工程:
1、截止6月30日已完成工作情況:
?、?掛網噴漿:2900 m2;
?、?錨桿樁:4500m;
?、?冠梁:137m(169m3)。
三、文鼎NO.2019G27地塊房地產開發項目:
1、 工程樁:樁徑700mm,樁長約24m,總計300根,約7200m;
支護樁:樁徑800mm,樁長約12m,總計291根,約3500m;
地庫樁:總計333根。
2、 截止6月30日:
?、殴こ虡锻瓿?0根;⑵支護樁完成187根;⑶地庫樁暫未施工。
支護樁施工
工程樁施工
