一、溧水秦源污水廠四期擴建工程
南京溧水秦源污水廠四期擴建工程進水管工程采用頂管工藝,設計進水主管DN1200,全長約1400米,其中穿寧宣高速段頂管為主管D1000*14,外套D800*14,管材為Q235B鋼管,全長153米。沉井共有圓形Ф6500工作井6座(2、4、6、8、10、14號沉井),Ф4500接收井6座(3、5、7、9、11、13號沉井),Ф10000的工作井一座(W12),12400*12400的方形進水池一座,4000*4000閘門井F7一座。

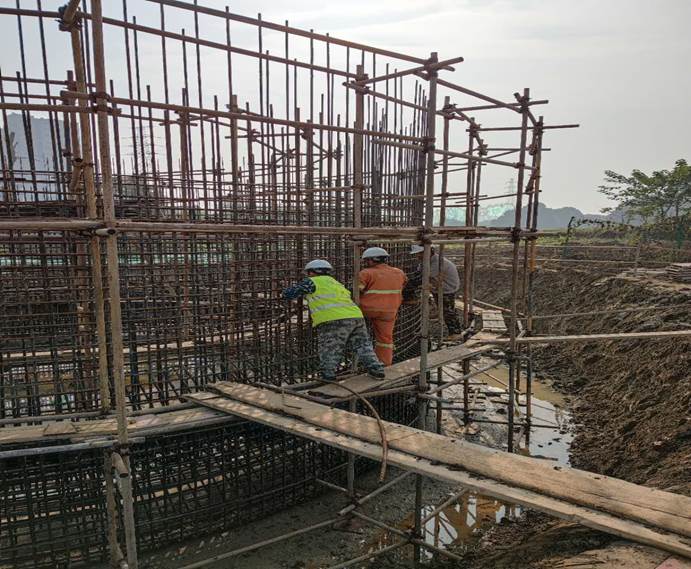

截止10月31日我部已完成F7閘門井制作,W2、W3、W4、W5、W6、W7、W8、W9、W12、W13、W14、W15的沉井制作及下沉工作,頂管穿越高速公路方案審批已完成,目前正在實施W10、W11 施工。W1-W9、W13-W15之間的d1200頂管已頂通,累計完成d1200頂管914米,此段頂管已完成相關檢測工作。

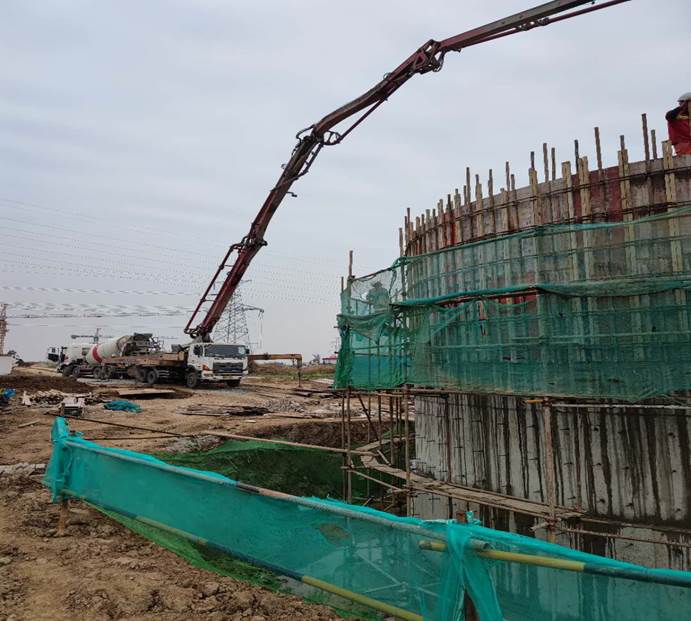

W12沉井混凝土澆筑
二、完善已完工程的竣工及結算資料
我部著手已完工程資料的完善和整理工作,目前大學城片區工業園二、三期市政設施維修工程簽證已辦理完畢,兩部委黑臭河整治工程簽證正在辦理完畢,南京化學工業園區罐區南路等道路建設工程已完工程計量單及相關簽證正在完善中。通過以上項目資料的整理完善,為年底項目結算及付款做好準備工作。
