項目管理三部9月簡訊
一、南京江北新材料科技園?;吠\?chē)場工程一標段施工總承包樁基工程
本工程采用靜壓法沉樁,位于六合化工園。綜合辦公樓、事故應急水池,設計為預制管樁樁基(事故應急池為竹節樁),數量總計110根,采用C型開口樁尖,具體樁型及樁長等數據見表2-2。
截至9月底本項目已完成全部樁基檢測工作。
表2-2
單體名稱 |
樁型 |
樁長
(m) |
樁端持力層 |
樁數
(根) |
承載力特征值
(kn) |
綜合辦公樓 |
PHC-500(100)AB-12,10,10 |
除試樁外33 |
2-6層 |
61 |
1350 |
事故應急水池 |
T-PHC-500-460(100) B-13,13
螺鎖式機械連接 |
除試樁外26 |
2-5層 |
49 |
抗壓710
抗拔230 |
|
合計 |
|
|
110 |
|

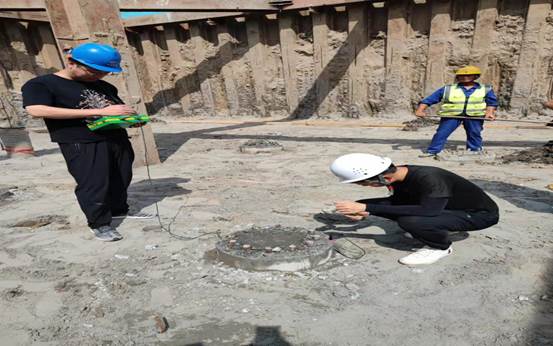

事故應急池樁基低應變檢測
二、 宏運大道頂管工程

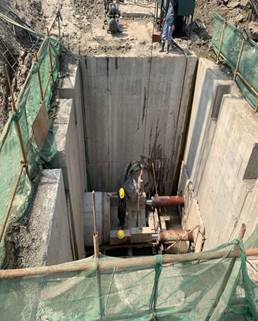

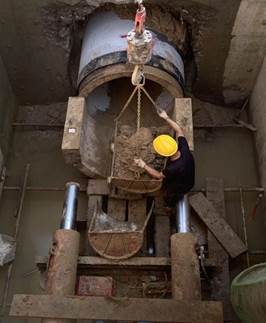

本項目Wn9至Wn14采用頂管法進行施工,管材采用DN1200鋼筋混凝土管,頂管段全長386m。其中Wn9號井為逆做井接收井,Wn10、Wn11、Wn13為沉井,Wn12為騎馬井。
項目自6月6日進場,至10月10日已完成全部施工內容。
本月完成工作量如下:

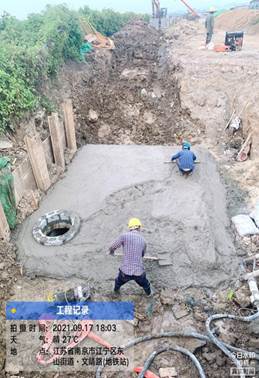

1、完成Wn11~Wn12頂管頂進96m,Wn13~Wn14頂管頂進12m;
2、完成Wn11、Wn13溜槽澆筑;

3、完成Wn11、Wn12、Wn13、Wn9四座井的蓋板安裝、井筒砌筑。
