2022年5月我項目部施工內容主要為混凝土澆筑,項目部對成品保護質量控制提出以下要點:
1、基坑開挖完畢后,應及時進行驗槽。否則,應進行必要的成品保護,注意不要擾動地基原狀土。
2、綁扎底板鋼筋時,注意底板鋼筋不能抵到外側模板上,并注意保護防水卷材,注意不能劃破、戳破防水卷材,焊接鋼筋時采取保護措施,防止焊渣燙破點燃防水材料。
3、鋼筋保護層采用水泥砂漿墊塊必須提前制作,待達到強度后方可使用,一邊綁扎一邊墊,以防墊塊受集中荷載而破碎??紤]混凝土澆筑時側壓力較大,模板外側而必須采用木方及鋼管進行支撐加固、支撐間距不大于1.5m。

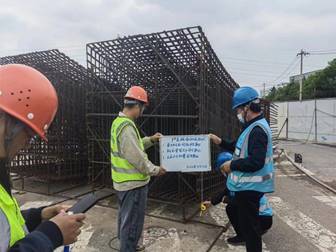

4、鋼筋半成品要標明分部、分層、分段和構件名稱,按號碼順序堆放,同一部位或同一構件的鋼筋要放在一起,標識上應注明構件名稱、鋼筋型號、尺寸、直徑、根數(shù)。

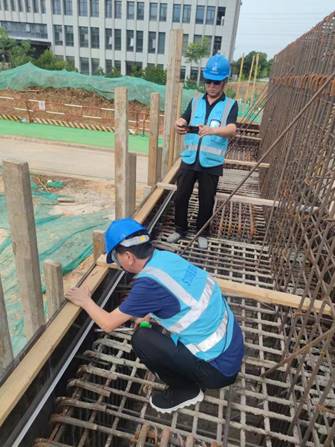

5、加強成品保護,綁扎墻筋及焊接鋼筋時不準蹬踩鋼筋,設專人看護,板負彎矩鋼筋綁好后不準踩在上而行走,應放跳板走人,綁扎柱篩筋應搭設架子,以保證鋼筋位置確鑿,澆混凝土時鋼筋工要專門看守修理。鋼筋直螺紋連接接頭必須戴塑料保護帽,以防止施工過程中絲扣的損壞。
6、拆模時注意成品保護,當局部有混凝土吸附或粘接模板時,可在模板下口接點處用撬棍松動,禁止敲、砸模板。
7、拆墻模時不要用力過猛,拆下來的材料要及時運走,整理拆下后及時清理干凈,板模應涂刷水性脫模劑,按規(guī)格分類堆放整齊。
8、脫模后在起吊大模板前,要認真檢查不變螺栓是否全部拆完,無障礙后方可吊出。吊運大模板時不得碰撞墻體,防止碰壞墻體。
9、墻體模拆除時混凝土強度應能保證其表面及棱角不因拆模而受損壞:頂板模拆除需等混凝土強度達75%,當板跨度超過8m時,需等混凝土強度達到100%才可拆模。
10、施工時應注意保護定位樁、軸線樁、標高樁,防止碰撞位移。
11、預留的側墻鋼筋為防止銹蝕,必須采用防雨布覆蓋。

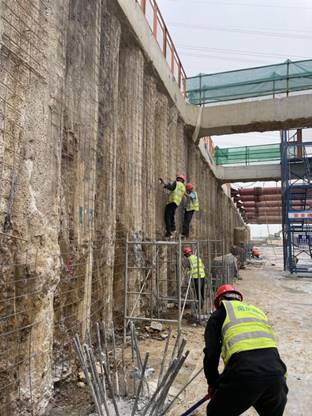

12、墻體模板拆除后,棱角處要及時使用木條將陽角包起來,寬度為10cm,在交通交叉地段,墻體拐角處應采用角鋼將四周保護起來,高度不得低于lm,防止墻體棱角被碰壞。
13、當每倉底板段澆筑完成后,避免鄰近隧道拆除時鋼筋,砌塊對橡膠止水帶、止水鋼板的損壞,故每倉的施工縫處的模板待下一倉的墊層施工前拆除。進出口如有高差時,可用黃沙填平,防止車輛進出對預埋件的損壞。
我項目嚴格按照設計圖紙及規(guī)范要求施工,確保各項關鍵工序的施工質量符合指標要求。
5月完成主要工程項目如下:

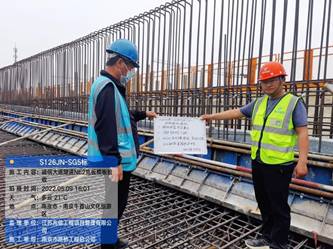

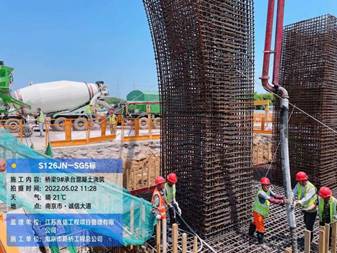

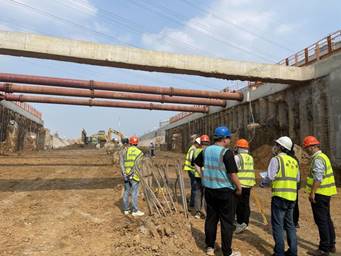

1、橋梁:18#橋臺臺身、耳墻砼澆筑;17#墩2根立柱澆筑;

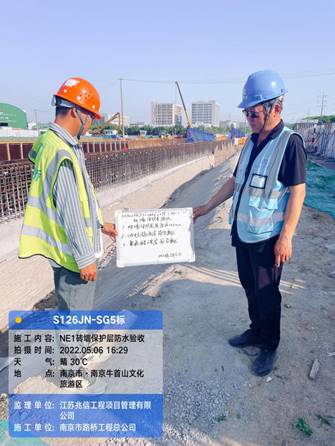

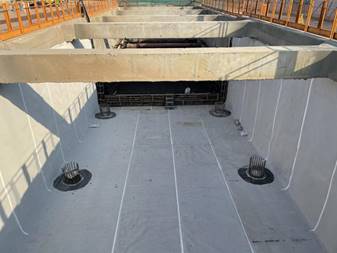

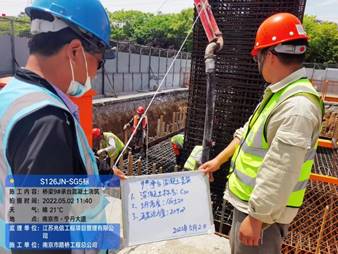

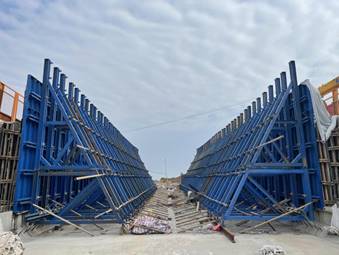

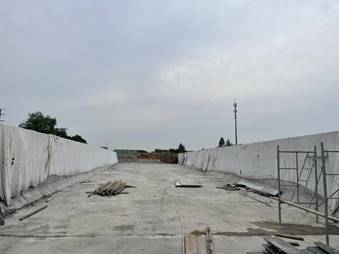

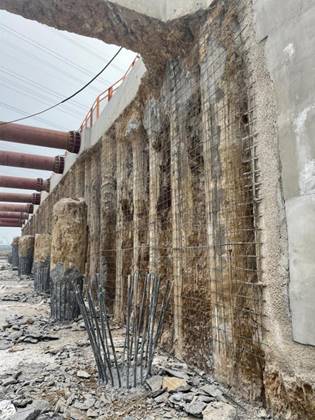

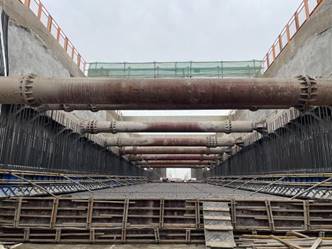

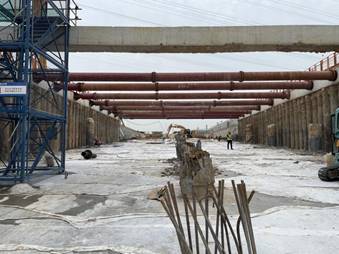

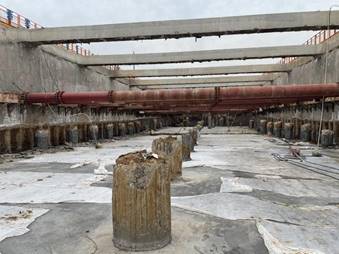

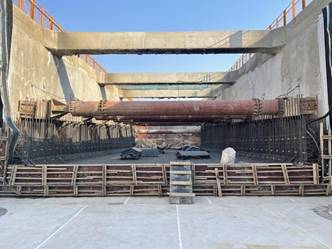

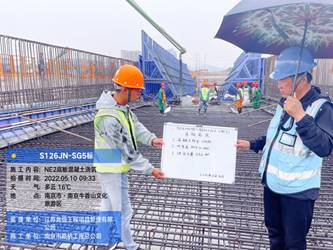

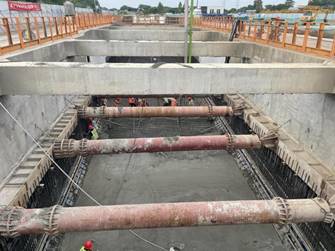

2、隧道:NE7段部分、NE8-NE17段基坑土方開挖至基底;C20噴射混凝土施工;NE7段部分、NE8-NE10段、NE11/EN6-NE17/EN1段C20砼墊層澆筑;NE1、NE6段C35砼底板澆筑;NE1、NE3段C35砼墻澆筑;鋼支撐架設;防水卷材鋪設;
完成產(chǎn)值:745萬元。
