一、句容黃梅創業路污水管道工程

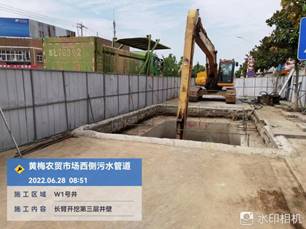

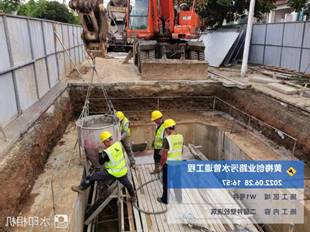

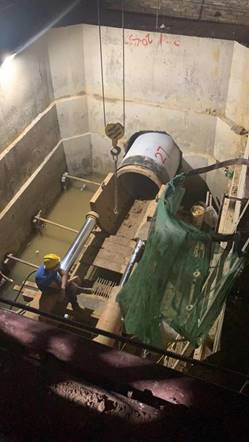

本工程目前完成W16、W15、W14、W13、W12W五座逆作井。W11、W10、W9、W8目前正在施工。同時W16-W17已完成頂管68m,W16-W15完成頂管40m,W14-W13完成頂管40m。
二、六合科創載體項目:

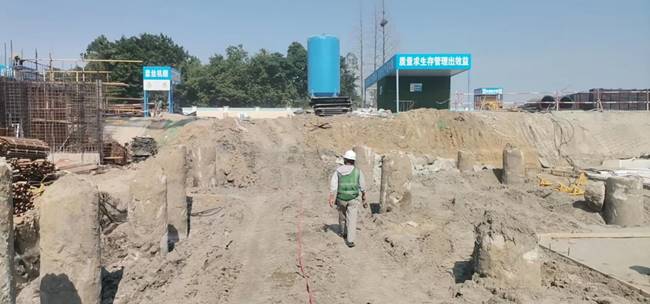

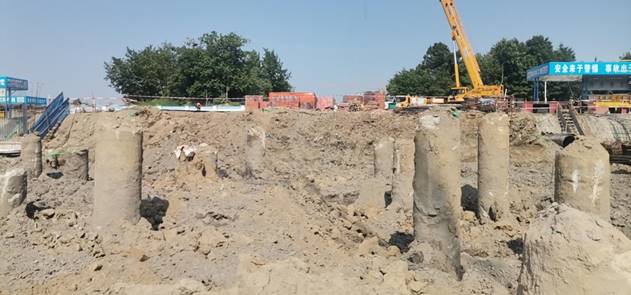

本月施工完成三軸攪拌樁64根,三軸攪拌樁全部完成,共計910根;旋挖灌注樁完成99根,累計完成旋挖灌注樁444根;坑中坑全部完成,共計174根;本月完成降水井33口,降水井全部完成51口;立柱樁全部完成共計96根;塔吊樁完成共計8根。
三、大校場樁基工程

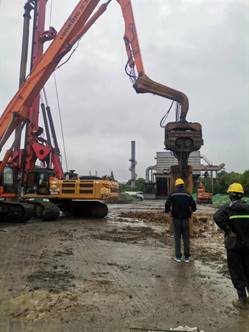

本月完成掛網噴漿1500m2,累計完成3800m2。
四、新建M型智慧料場環境改造樁基工程:

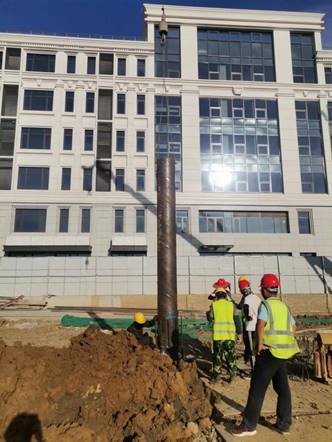

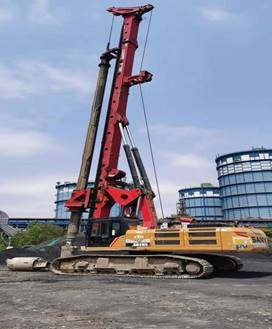

1、完成鉆孔灌注樁167根,孔深1850米。
累計完成鉆孔灌注樁318根,孔深6200m。
五、NO.寧2021GY01地塊樁基工程

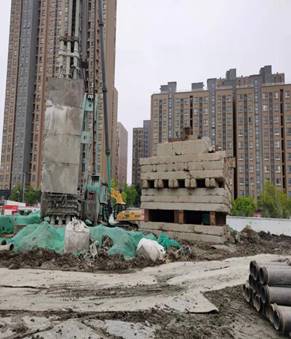

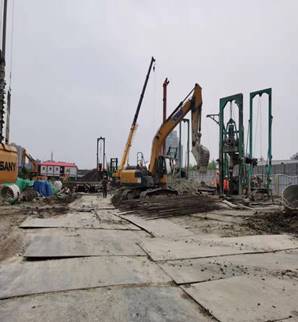

1、完成支護樁130根,累計完成1560m。
