2022年8月,我部對班組進行了盤扣支架搭設進行了安全技術交底,參加對象:項目部項目總工、技術員3名、及安全員1名,班組4名架子工。交底會上針對即將搭設的NE9首件段,項目總工對盤扣支架的搭設做了詳細的講解。安全員也對班組在搭設支架中做了安全方面的要求。下面是交底的部分內容:
暗埋段頂板模板和支架
頂板厚度900mm,兩側倒角800*800。隧道內寬895~1092cm,隧道內高6190mm(橫截溝處加深75cm)。由于隧道平面上有直線段、緩和曲線、半徑65m、85m的圓曲線,導致設置超高、超寬。豎向上有最大4.8%縱坡和豎曲線。隧道底板有300*300的倒角。導致支架布設較為復雜。
1、頂板的模板和支架設計
頂板與倒角一次立模、澆筑。頂板模板采12mm厚竹膠板,倒角15mm厚竹膠板。支架采用48盤扣支架。底托直接立在底板上,縱向間距120cm,橫向間距120cm。用可調頂、底托調整高度;12#工字鋼作為縱梁放在頂托上;10*10cm木方作為橫向分配梁放在12#工字鋼上,間距25cm。倒角處立桿橫向加密一根,增加一根斜撐。設置頂層水平鋼管扣件水平剪刀撐。
隧道頂板模板、支架BIM模型圖
(1)平面布置
縱向5.5米一組,(1.2*4+0.7=5.5米);沿中心橫向再分為兩組。兩組縱向間距大于120增加120*60或120*90調整;橫向間距大于120cm地方增加120*60或120*90調整。

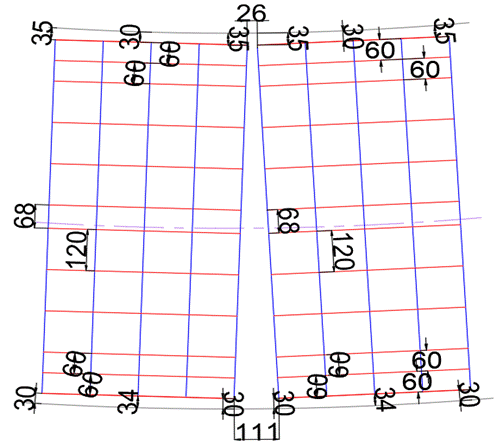

65m半徑平曲線支架平面布置圖
(2)橫向調整
由于橫向兩側有300*300倒角,寬度895cm~1092cm。橫向布置:平曲線內側每組中間的邊立桿與側墻間距曲線段按30cm布設;平曲線外側每組首尾邊立桿與側墻間距曲線段按30cm布設;直線段邊立桿與側墻間距按30cm布設。確保邊立桿與側墻間最大距離小于37cm。
橫桿步距1500,掃地桿距離地面250~530mm,每組的外立面設置從底到頂?shù)呢Q撐。
高度調節
暗埋段支架高度為6.19m,6190=400(底托)+5000(立桿1500*3+500)+552(頂托)+238(模板結構126+100+12)。通過底托與頂托共同反向調節(±80mm),保證水平桿在同一高程,且高度保持6190mm。
2、盤扣系統腳手架的組搭步驟

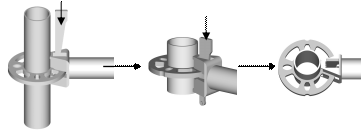

1)安放可調底座:依腳手架安裝圖尺寸放樣后,將可調底座安放到設計位置。見下圖
底座安裝
2)安裝基座:
將基座的立桿套筒朝上套入可調底座上,基座下緣置入扳手受力的凹槽內。見下圖。
安裝基座

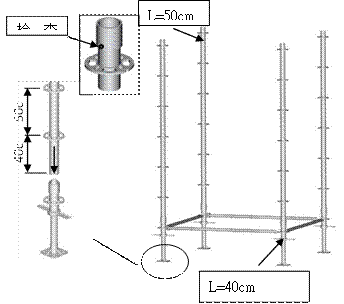

3)第一層水平桿:
將水平桿頭套入圓盤小孔位置,使水平桿頭前端抵住立桿圓管,再以扣接頭插銷貫穿小孔敲緊固定。見下圖:
第一層水平桿安裝
安裝立桿:立桿插入基座套筒內。見下圖:
安裝立桿
5)安裝第二層水平桿及第一層豎向斜桿
將豎向斜桿全部依順時針或全部依逆時針方向組搭。將豎向斜桿套入圓盤大孔位置,使豎向斜桿頭前端抵住立桿圓管,再以扣接頭插銷貫穿大孔敲緊固定。注意豎向斜桿具有方向性,方向相反即無法搭接。見下圖:
安裝第二層水平桿及第一層豎向斜桿
6)安裝第三層水平桿及第二層豎向斜桿:
第一層豎向斜桿相同方向搭接第二層豎向斜桿。若第一層為逆時針方向組裝,則第二層以上的豎向斜桿同樣需以逆時針方向組裝。
7)立桿:
立桿以四方管(連接棒)連接,如下圖所示將連接棒插入下層管中即可。
若需使用立桿插銷,則務必檢查圓盤對齊孔是否在同一方向。
立桿安裝
8)第四層水平桿及第三層豎向斜桿:
水平桿需每150cm安裝一層,依實際高度組裝。若安裝于支撐架最上層(即U型調整座下方),不管高度搭接幾層,每層間距都不得超過150cm。和第一層、第二層相同方向搭接第三層豎向斜桿。剩余支架搭設以此類推。

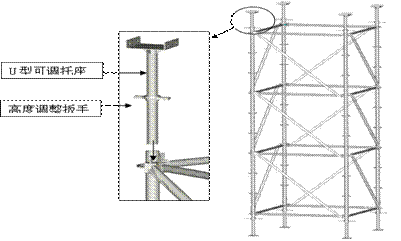

9)U型可調托座:將U型可調托座牙管插入立桿管中,再以扳手調整至所需高度。
U型可調托座
10)剪刀撐的設置

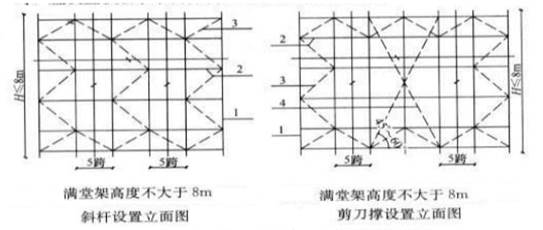

剪刀撐設置圖
剪刀撐采用鋼管進行設置,設置情況如下:
當搭設高度不超過8m的滿堂模板支架時,步距不超過1.5m,支架架體四周外立面向內的第一跨每層均應設置豎向斜桿,架體整體底層以及頂層均應設置豎向斜桿,并應在架體內部區域每隔5跨由底至頂縱、橫向均設置豎向斜桿或采用扣件鋼管搭設的剪刀撐。當滿堂模板支架的架體高度不超過4個步距時,可不設置頂層水平斜桿,當架體高度超過4個步距時,應設置頂層水平斜桿或扣件鋼管水平剪刀撐。
模板支架施工安全措施
堅持預防為主、措施到位的原則,嚴格按照設計和相關安全規范進行現場操作。施工中應密切注意以下問題:
1)施工現場需配備專門的安全員和施工員,負責指揮檢查現場施工的安全問題,維護現場秩序尤其是交通秩序。
2)所有進入施工現場的人員戴好安全帽,并按規定佩戴勞動保護用品,和安全帶等安全工具。配備必要的安全勞保用品,高處作業時拉好安全網,系好安全帶,并合理安排工班交替,杜絕疲勞作業。
3)嚴禁酒后作業,嚴禁身體條件不適合的人員參與施工。
4)所有人員堅持持證上崗,施工場地禁止非作業人員進入。
5)如果需要夜間施工,應提前做好照明準備,并辦理夜間施工許可證。
6)腳手架的搭設必須嚴格按照設計進行。施工前對桿件質量和腳手架結構進行檢查,重點是結合部是否精確定位,準確對中。檢查合格后方可作業。
7)施工過程中隨時監測頂板端撓度及立桿穩定情況,并做好應急準備。
交底過程中,班組人員認真聽講,并相互討論了會發生的各種問題,都一一得到解決。在后續首件施工中我部技術人員及安全員將旁站盤口支架的搭設,發現問題及時處理解決,保證盤扣支架的質量與安全。
