第二項目管理部4月份工程簡訊
2023-06-11 返回列表

  一、江寧高新區排水設施養護項目

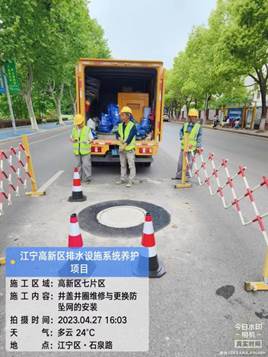

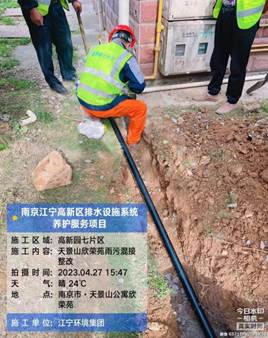

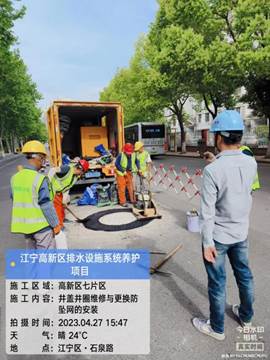

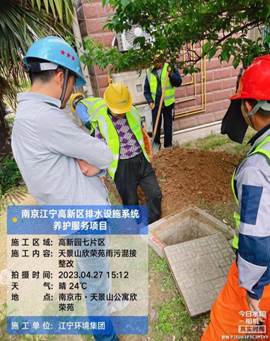

  本月運維隊伍投入2個班組。市政道路總共巡查檢查井178座,雨水篦222塊。本月安裝防墜網14張;更換井蓋11塊;更換300*700雨水篦子10塊;400*500雨水篦7塊;670井蓋3塊;700井蓋4塊;井蓋提升21座。小區雨污混接整改4處。

  二、南部新城頂管工程

  穿寧杭高速工作井井位于河頭地區內,寧杭高速西側。接收井位于明外郭高橋門公園入口景觀區南側綠地內、臨近銀龍路。

  穿銀龍路工作井設在銀龍路東側空地內,接收井與穿寧杭高速接收井共用。

  穿寧杭高速頂管采用D1820×20鋼管,頂距208m。穿銀龍路頂管采用D1800砼管,頂距101米。

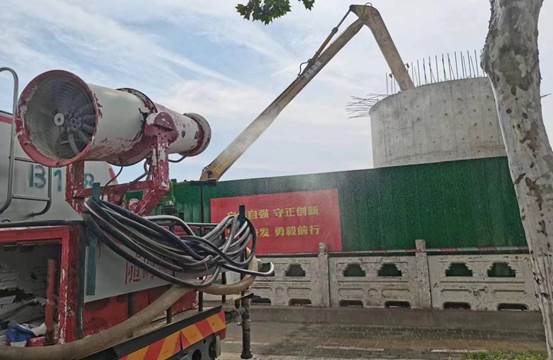

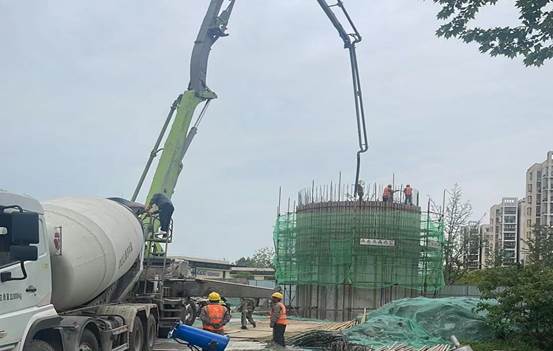

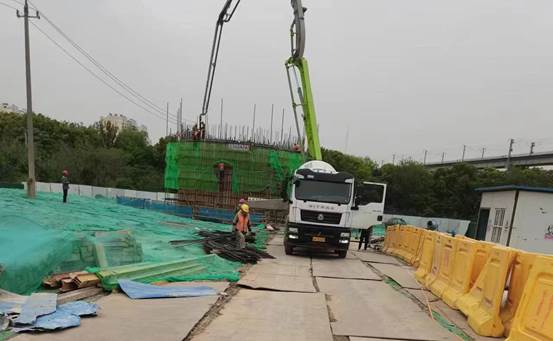

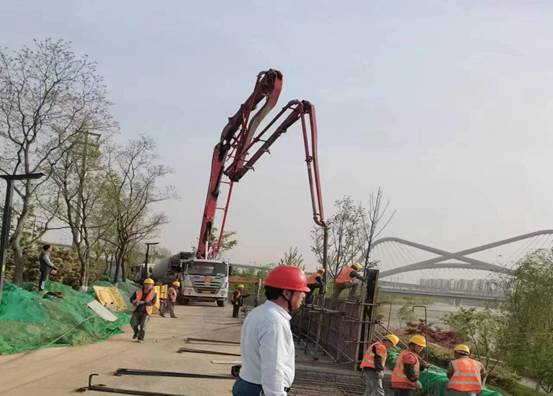

  本月我部完成了穿寧杭高速工作井第一節、第二節下沉,井壁刃腳第三節混凝土澆筑;完成穿寧杭高速接收井第一節、第二節混凝土澆筑及下沉;完成左岸擋墻50米,右岸擋墻110米(擋墻施工已全部完成);完成高壓旋噴樁約4000米。

  右岸擋墻施工

  井周旋噴樁加固

  接收井井壁澆筑

  穿寧杭接收井沉井下沉

  穿寧杭工作井第三節澆筑
