一、江寧高新區排水設施養護項目

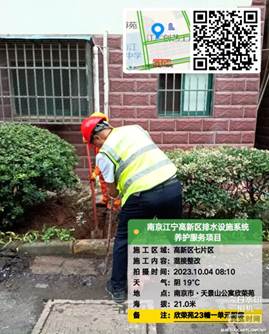

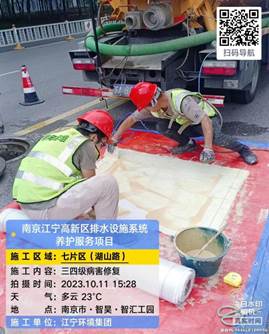

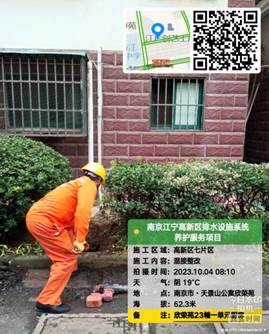

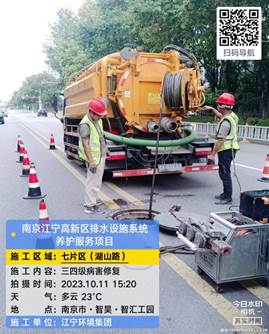

本月預計投入3個班組,實際投入3個班組,管道三四級病害修復151處,安裝防墜網30張,檢查井井圈提升30座,更換雨水篦44塊,更換井蓋3塊,粘貼雨污標識1340張,粘貼雨污字牌35個,小區私拉亂接整改9處,市政主管混接整改1處,節點井排查82個。
二、南部新城頂管工程
穿寧杭高速工作井井位于河頭地區內,寧杭高速西側。接收井位于明外郭高橋門公園入口景觀區南側綠地內、臨近銀龍路。
穿銀龍路工作井設在銀龍路東側空地內,接收井與穿寧杭高速接收井共用。
穿寧杭高速頂管采用D1820×20鋼管,頂距208m。穿銀龍路頂管采用D1800砼管,頂距102米。穿寧杭高速、穿銀龍路、穿寧宣鐵路D1400主管敷設487米。
本月我部完成管道檢修及打壓試驗工作。目前正著手項目驗收準備工作和項目結算準備工作。
三、龍袍新城供水管道工程
該工程位于六合龍袍新城環科路段供水管道工程,穿越岳姜河是工作井GZ3(8.4×8.0)和接收井JS3(7.6×4.8),穿越皇廠河是工作井GZ4(9.21×8.0)和接收井JS4(8.05×4.8)。
穿越岳姜河頂管采用D820×14鋼管,頂距194m。穿越皇廠河頂管采用D820×14鋼管,頂距195m。

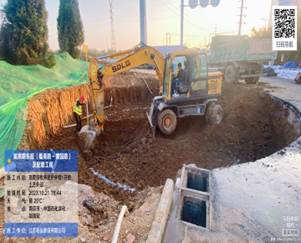

本月完成GZ4沉井封底(水下封底)及底板砼澆筑;因井底流沙較嚴重,每個井周邊都打降水井,JS3水下封底完成;JS4水下封底完成;岳姜河段頂管已開頂。
四、端拱路東延(福英路-果園路)及配套工程

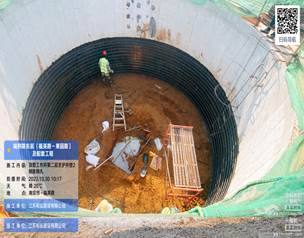

頂管工程為110kv電力排管工程配套主項目,頂管工程位于現端拱路與福英路交叉口東側勝利河兩岸,頂管從新建勝利河橋懸臂式擋墻下部橫穿勝利河,頂管長度為53.1米,采用頂管管材DRCPⅢDN1200×2000GB/T11836鋼筋混凝土管,混凝土強度等級不低于C40,抗?jié)B等級不低于P8。1座圓形工作井,尺寸為內徑6米,現澆混凝土內襯墻厚0.74米+井壁厚0.5米;1座圓形接收井,尺寸為內徑6米,現澆混凝土內襯墻厚0.74米+井壁厚0.5米。
本月完成
(1)2.5高圍擋安裝70.5m
(2)工作井完成:第一節支護井壁1鋼筋混凝土澆筑、第二節支護井壁2鋼筋混凝土澆筑
(3)接收井完成:第一節支護井壁1鋼筋混凝土、第二節支護井壁2鋼筋混凝土
