我項目部目前主要承接工程一秣陵新市鎮區域基礎設施工程石坊、工程、乾清路北延(吳歌路-楚風路)排水工程、神舟路、萬象路等道路排水口整治及截污工程及寧丹路污水頂管工程。

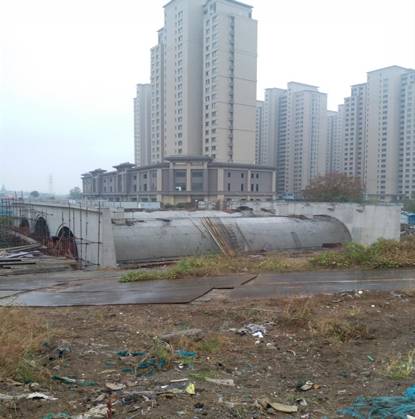

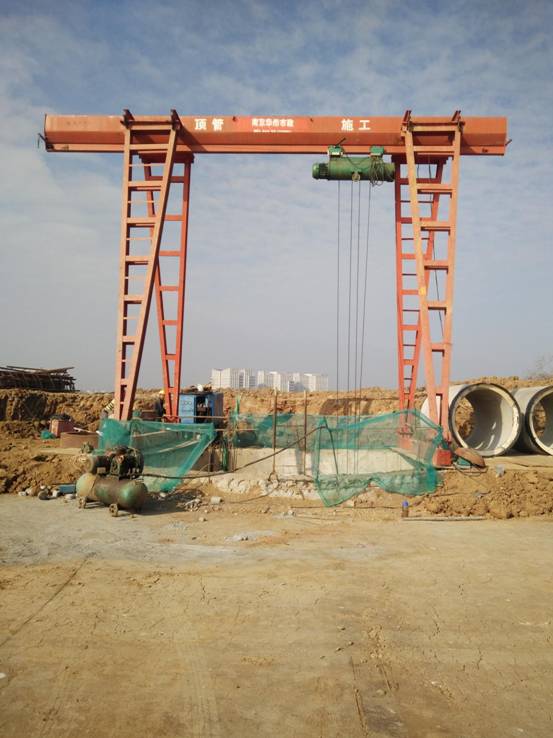

本月秣陵新市鎮區域基礎設施工程工程進展:十月份,石坊橋已完成兩側側墻混凝土澆筑。計劃十一月份完成臺后擋墻,橋臺胸墻施工??崭凼姓pp工程已全部完成,目前處于結算狀態。乾清路目前已完成W2-W7、W8、W9八座沉井制作及下沉封底,W1、W7-1逆做井制作。頂管已完成W1-W7-1,目前正在進行轉場進行W8-W9號井頂管作業,由于目前頂管所處地質為風化巖,頂管進度目前較緩慢,加之連續陰雨天氣和環保停工檢查,至11月11日乾清路頂管工程處于停工狀態。寧丹路污水管道工程目前已全部完成,應質監站要求進行樁體檢測。10月26日至11月5日,我部接科學園管委會安排進行解溪河健康泵站進水前池清淤應急工程,在公司領導及同仁的幫助下已按業主要求保質保量完成該應急任務并獲得科學園管委會領導一致好評。
我部目前承接工程較為零散,項目部合理安排人員,在入手不足的情況下其他項目部積極配合我部補充人員。在此感謝公司領導及其他項目部的關心與支持。
