程一江寧高新園博關路下游污水主管工程、乾清路北延(吳歌路-楚風路)排水工程、空港園區搖號工程等。

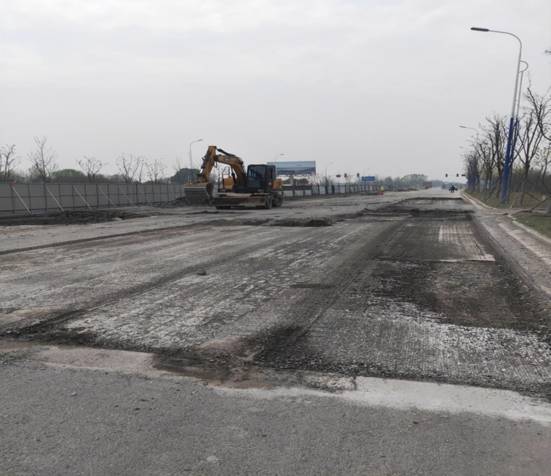

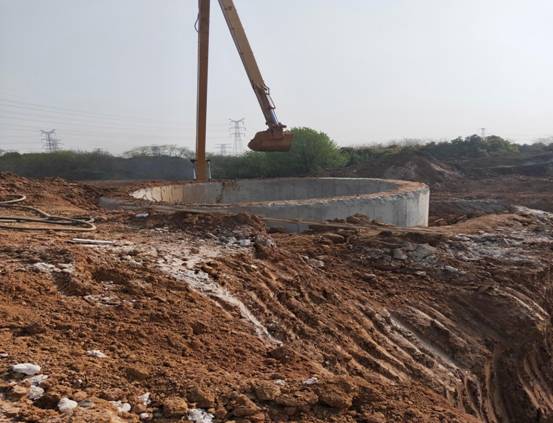

本月秣陵新市鎮區域基礎設施工程工程完成石坊橋拱上回填級配碎石。江寧高新園博關路下游污水主管工程已全部完成兩座沉井及頂管工作,并且全部回填完成。乾清路北延排水工程本月完成W10沉井第二節混凝土澆筑工作并已開始下沉??崭哿阈菗u號工程目前已完2018年空港開發區市政基礎設施維修工程、2019年將軍路中郵航連接維修工程、2019年將軍路橫溪河段道路維修工程。另外飛天大道污水管工程目前已基本完成,剩余20米頂管因遇到不明管線目前正處于排查及設計環節。
我部目前已把去年掃尾工程基本完成,目前剩余主要工程為乾清路污水工程因部分征地問題剩余六座沉井未完成,相信在處理完征地問題后我部能盡快完成該工程。
